Die Heizkostenabrechnung liegt auf dem Schreibtisch, der Gasabschlag frisst die Marge auf und der alte Kessel meldet sich mit dem nächsten Defekt. Genau in diesem Moment stellt sich in vielen Betrieben die Frage, ob eine Wärmepumpe für Gewerbe die teure Notlösung oder die klügere Investition ist. Die ehrliche Antwort lautet, es hängt vom Gebäude, vom Lastprofil und von der Auslegung ab, nicht vom Werbeversprechen eines Herstellers. Wer Vorlauftemperatur, Wärmequelle, Jahresarbeitszahl und Förderpfad sauber prüft, trifft eine belastbare Entscheidung. Wer nur Nennleistung und Listenpreis vergleicht, kauft fast sicher falsch.
Inhaltsverzeichnis
- Warum Gewerbebetriebe jetzt über die Wärmepumpe nachdenken
- Die drei Wärmequellen und wofür sie im Betrieb taugen
- Eignungscheck für Bestandsgebäude ohne Komplettsanierung
- Jahresarbeitszahl und ihre Bedeutung für die Wirtschaftlichkeit
- Förderprogramme für Raumwärme und Prozesswärme
- Wirtschaftlichkeit und Amortisation realistisch rechnen
- Projektablauf und Anbieterauswahl im Gewerbe
- Entscheidungsmatrix und nächste Schritte für Ihren Betrieb

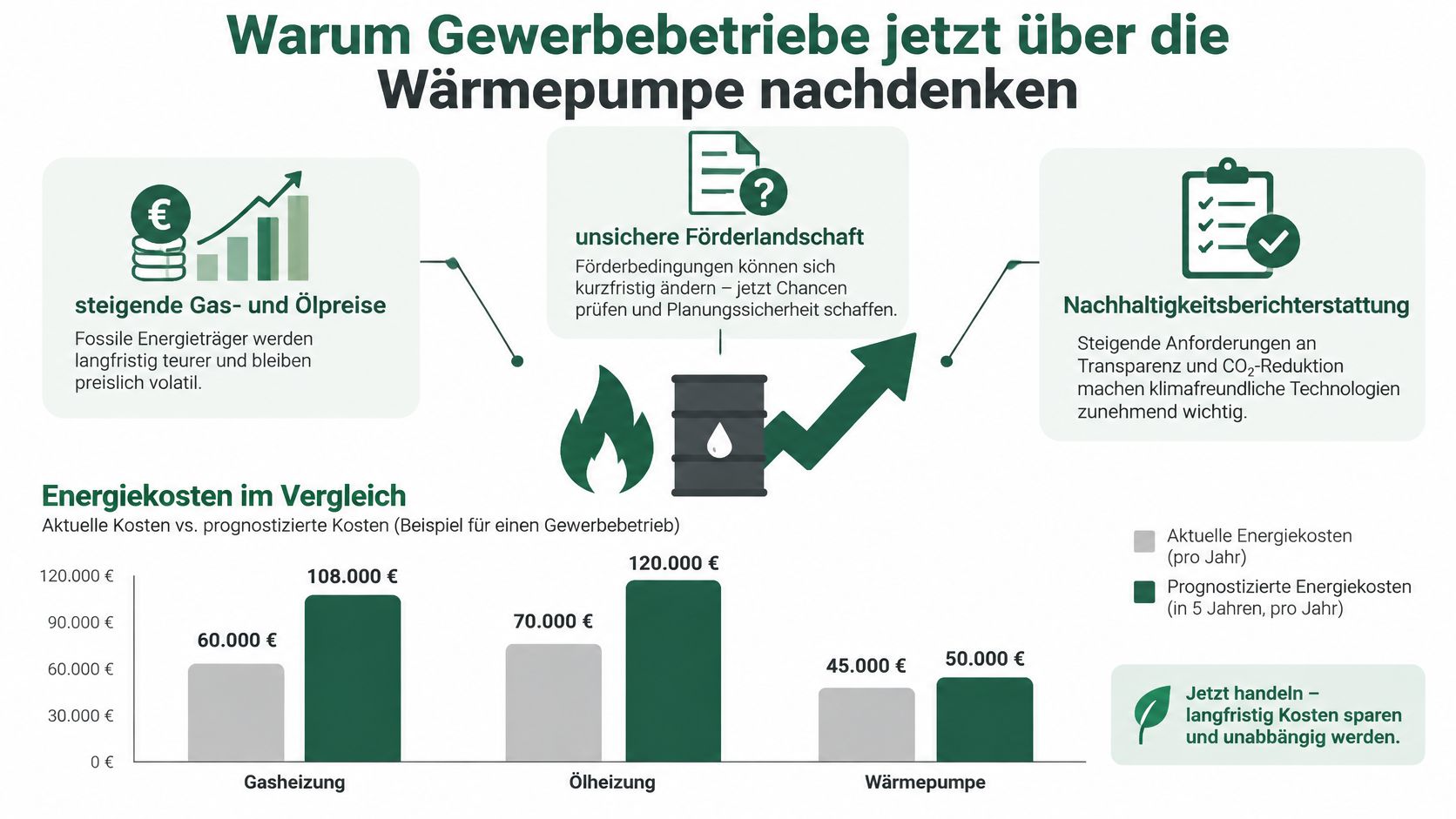

Warum Gewerbebetriebe jetzt über die Wärmepumpe nachdenken
Der Auslöser ist selten Klimaschutz allein. Ein Hotelier sieht steigende Nebenkosten pro Zimmer, ein Gastronom kämpft mit Warmwasserkosten in Küche und Spülbereich und ein Händler heizt eine Verkaufsfläche, deren Tür ständig offensteht. Dazu kommen unsichere Förderbedingungen und Fragen aus der Nachhaltigkeitsberichterstattung, die Banken, Vermieter und größere Kunden zunehmend stellen. Warten wird damit selbst zur Entscheidung, nur eben zu einer ohne Plan.

Im Neubau ist die Technik längst angekommen. Laut Analyse der Deutschen Energie-Agentur zu Wärmepumpen im Gebäudesektor wurden 2022 in 29 % der neu errichteten Nichtwohngebäude Wärmepumpen als primärer Wärmeerzeuger eingesetzt, bei Wohngebäuden lag der Anteil bei 57 %. Die Lücke ist kein Urteil gegen die Technik. Sie zeigt, dass Gewerbe andere Anforderungen hat, größere Flächen, höhere Spitzenlasten, längere Betriebszeiten und oft gleichzeitiges Heizen und Kühlen.
Wer zur Zielgruppe gehört
Besonders relevant ist die Prüfung für Betriebe mit diesen Merkmalen.
- Hoher, planbarer Wärmebedarf: Hotels, Büros, Praxen und Einzelhandel mit langen Öffnungszeiten profitieren eher als selten genutzte Lager.
- Gleichzeitiger Kühlbedarf: Verkaufsflächen, Büros und Gasträume können eine Anlage doppelt nutzen, wenn sie reversibel arbeitet.
- Steuerbare Lasten: Wer Warmwasser, Lüftung oder Prozesse zeitlich verschieben kann, entlastet Spitzen beim Strombezug.
- Sanierungsdruck beim Kessel: Steht ohnehin ein Austausch an, ist der Vergleich wirtschaftlich ehrlicher als beim vorzeitigen Ausbau einer jungen Anlage.
Eine Wärmepumpe ist kein Selbstzweck. Sie ist dann sinnvoll, wenn sie im konkreten Betrieb fossile Wärme zu wettbewerbsfähigen Stromkosten ersetzt.
Realistisch bleibt die Erwartung trotzdem. Hohe Vorlauftemperaturen, ungedämmte Hallen und ständige Toröffnungen bestrafen jede schlechte Auslegung sofort. Deshalb gehört vor jede Anfrage eine Bestandsaufnahme, keine Produktliste. Betriebe, die Heizlast, Betriebszeiten und Warmwasserbedarf kennen, verhandeln später auf Augenhöhe.

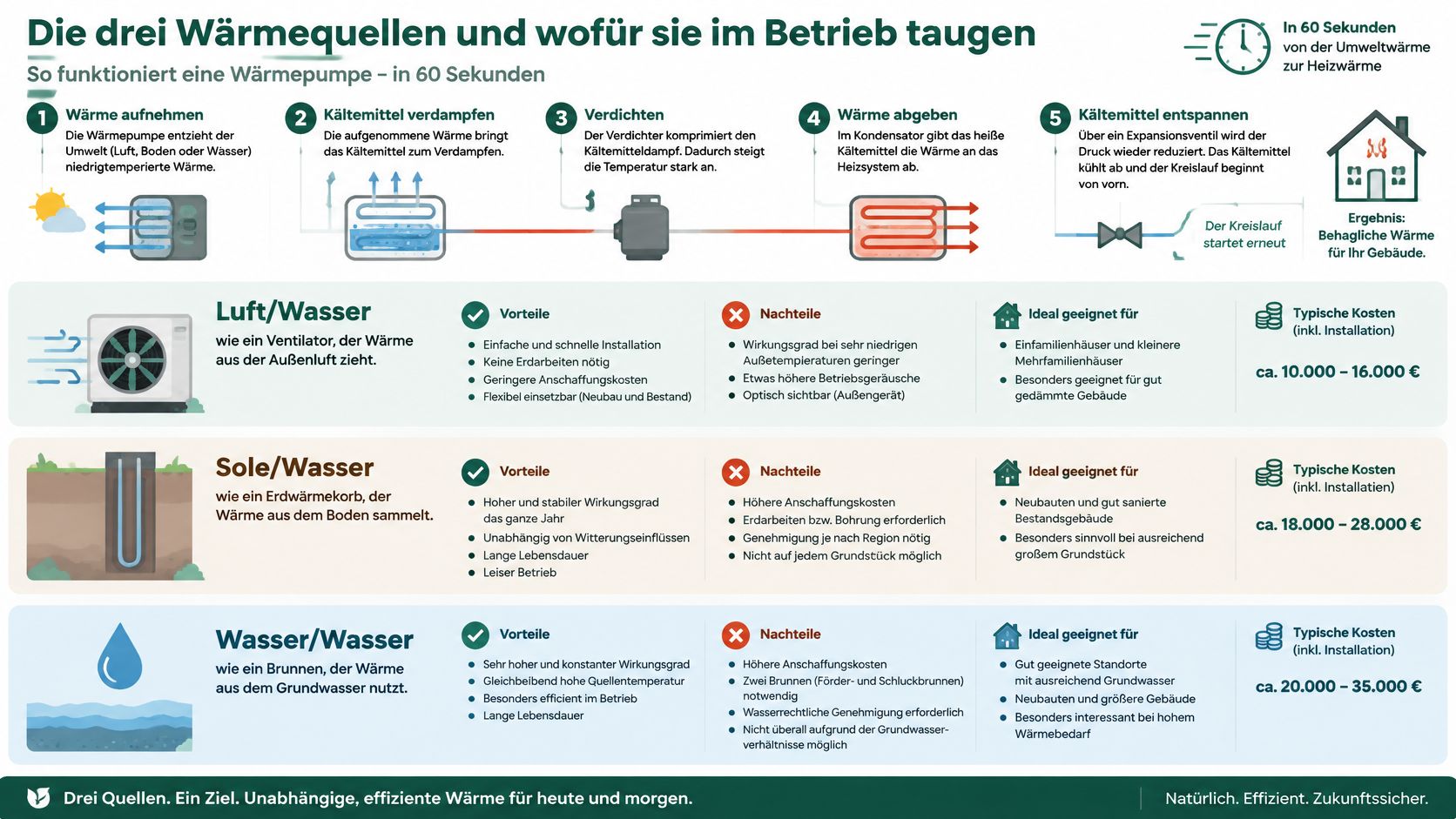

Die drei Wärmequellen und wofür sie im Betrieb taugen
Eine Wärmepumpe hebt vorhandene Umweltwärme mit Strom auf ein nutzbares Temperaturniveau. Verdampfen, Verdichten, Verflüssigen und Entspannen bilden den Kreislauf. Entscheidend ist nicht dieser Kreislauf, sondern woher die Wärme kommt und wie stabil diese Quelle im Winter liefert. Die folgende Grafik ordnet die drei üblichen Quellen mit ihren Stärken und Grenzen ein.

Luft/Wasser als flexibelste Lösung
Luft/Wasser wirkt wie die Atmung der Umgebung. Ein Ventilator zieht Außenluft über einen Wärmetauscher, die Anlage entzieht ihr Wärme. Das ist baulich am einfachsten, braucht Außenfläche, Schallabstand zu Nachbarn und freie Luftführung. Grenzen zeigen sich bei sehr kalter Luft und hohem Temperaturhub, weil Abtauvorgänge und Strombedarf steigen. Für Büros, Handel und kleinere Hotels ohne Bohrmöglichkeit bleibt sie trotzdem meist der erste Kandidat.
Sole/Wasser und Wasser/Wasser für stabile Quellen
Sole/Wasser gleicht einer Erdwärme-Tankstelle. Erdsonden oder Kollektoren liefern über die Heizperiode gleichmäßigere Quelltemperaturen als Luft. Dafür braucht der Standort Bohrfläche, Genehmigungsprüfung und höhere Anfangsinvestition. Wer das Grundstück hat und langfristig plant, bekommt dafür planbarere Effizienz.
Wasser/Wasser nutzt Grundwasser über Förder- und Schluckbrunnen, vergleichbar mit einer eigenen, sehr stabilen Wasserversorgung. Die Quelle ist thermisch attraktiv, aber wasserrechtliche Freigaben, Wasserqualität und Brunnenbau entscheiden über die Umsetzbarkeit. Ohne belastbare Vorprüfung sollte kein Anbieter diese Variante fest zusagen.
Das Video veranschaulicht die Funktionsweise kompakt und hilft Nicht-Technikern, Angebote danach besser einzuordnen.
Die Vorauswahl folgt einer klaren Reihenfolge. Zuerst wird geprüft, was am Standort überhaupt zulässig und baubar ist, dann welcher Temperaturhub im Betrieb nötig wird, erst danach welcher Hersteller liefert. Wer diese Reihenfolge umdreht, vergleicht Geräte, die am Grundstück womöglich gar nicht funktionieren. Schall, Stellfläche, Kältemittelsicherheit und Wartungszugang gehören ebenfalls auf die Liste, bevor ein Preis festgezurrt wird.

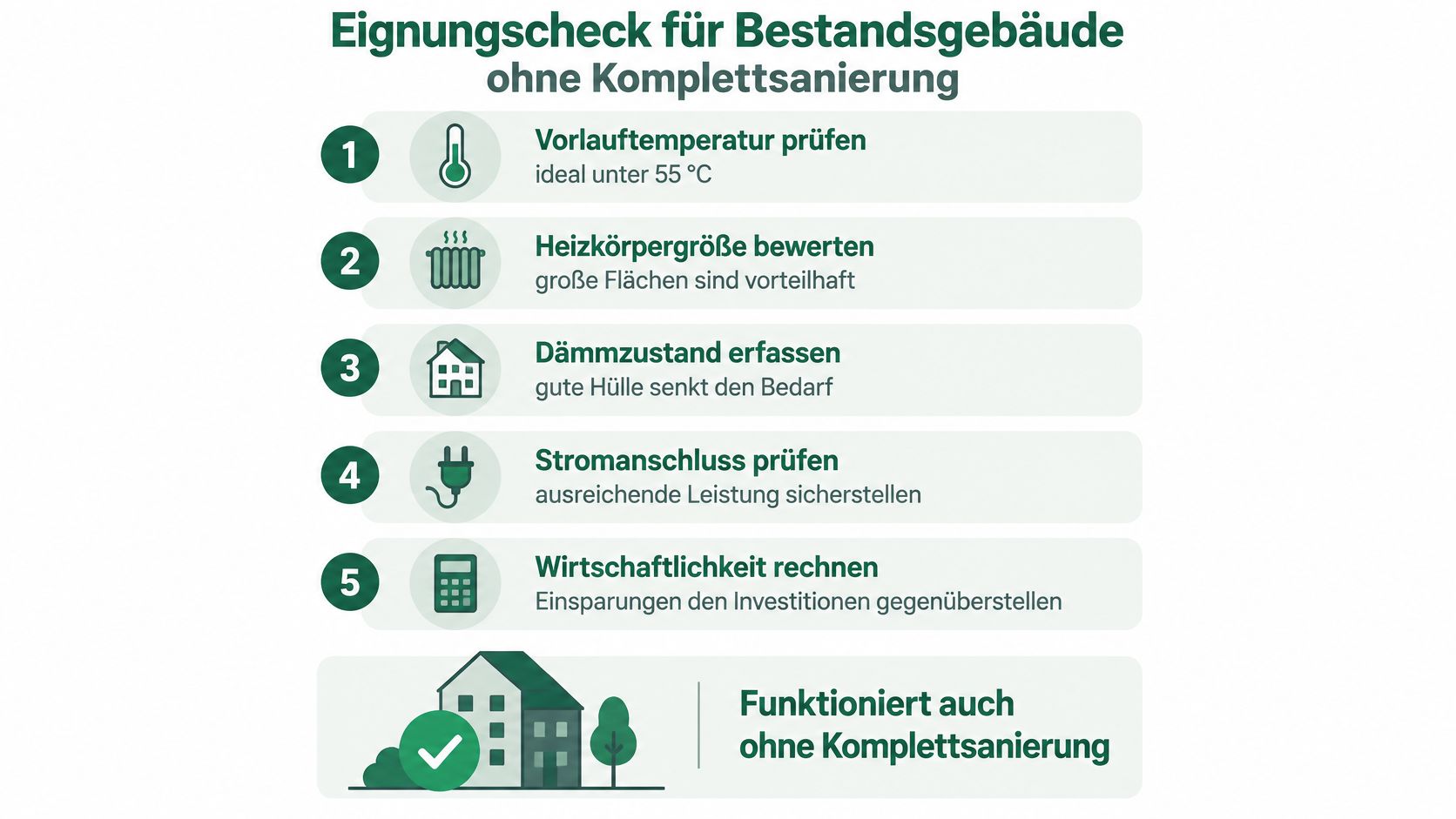

Eignungscheck für Bestandsgebäude ohne Komplettsanierung
Die verbreitete Annahme, eine Wärmepumpe funktioniere nur im Neubau, hält der Marktrealität nicht stand. Laut Branchenangaben zu den Absatzzahlen 2025 wurden 2025 rund 80 Prozent der Wärmepumpen im Bestand installiert, der Absatz stieg auf 299.000 Geräte, ein Plus von 55 Prozent gegenüber 2024. Für Gewerbe beweist das noch keine Eignung im Einzelfall. Es verschiebt aber die Frage vom Pauschalurteil hin zu messbaren Schwellen.

Fünf harte Prüfpunkte vor jeder Anfrage
- Vorlauftemperatur dokumentieren: An kalten Tagen wird geprüft, mit welcher Temperatur die Bestandsanlage die Räume tatsächlich warm hält, nicht welche Einstellung irgendwann gewählt wurde.
- Rücklauftemperatur und Heizflächen bewerten: Große Heizkörper, Gebläsekonvektoren oder Fußbodenheizung senken den nötigen Temperaturhub, kleine alte Radiatoren erhöhen ihn.
- Lastprofil erfassen: Belegung, Öffnungszeiten, Tor- und Türöffnungen, Küchenabwärme und Lüftung verändern die Heizlast stärker als die reine Fläche.
- Warmwasser und Prozesswärme trennen: Raumwärme kann geeignet sein, während Wäscherei, Großküche oder Produktion höhere Temperaturen verlangen.
- Außenfläche und Stromanschluss klären: Stellfläche, Schallwege, Hausanschluss und mögliche Erweiterung werden vor der Geräteauswahl vermessen.
Hohe Decken sind dabei kein automatisches Ausschlusskriterium. Entscheidend ist, ob warme Luft nutzlos unter der Decke steht oder ob Lüftung, Destratifikation und Regelung die Wärme in die Aufenthaltszone bringen. Auch wechselnde Belegung lässt sich über Zonenregelung und Pufferspeicher abfedern, sofern der Anbieter sie in der Auslegung berücksichtigt.
Wann bivalent besser ist als der Volltausch
Eine bivalente Lösung kombiniert die Wärmepumpe mit dem bestehenden Kessel für Spitzenlasten. Das ist wirtschaftlich oft klüger, wenn nur wenige Tage sehr hohe Vorlauftemperaturen verlangen oder Prozessspitzen selten auftreten. Der Volltausch lohnt eher, wenn Heizflächen ausreichend dimensioniert sind, der Kessel ohnehin ersetzt werden muss und keine Hochtemperatursenke den Betrieb dominiert. Warten ist die richtige Option, wenn Stromanschluss, Gebäudehülle oder Heizflächen zuerst ertüchtigt werden müssen und ein sofortiger Einbau eine miserable Effizienz zementieren würde.
Praxisregel: Erst Temperaturen messen, dann über Gerät oder Hybrid entscheiden. Schätzwerte aus dem Vertriebsgespräch ersetzen keine Heizlastberechnung.

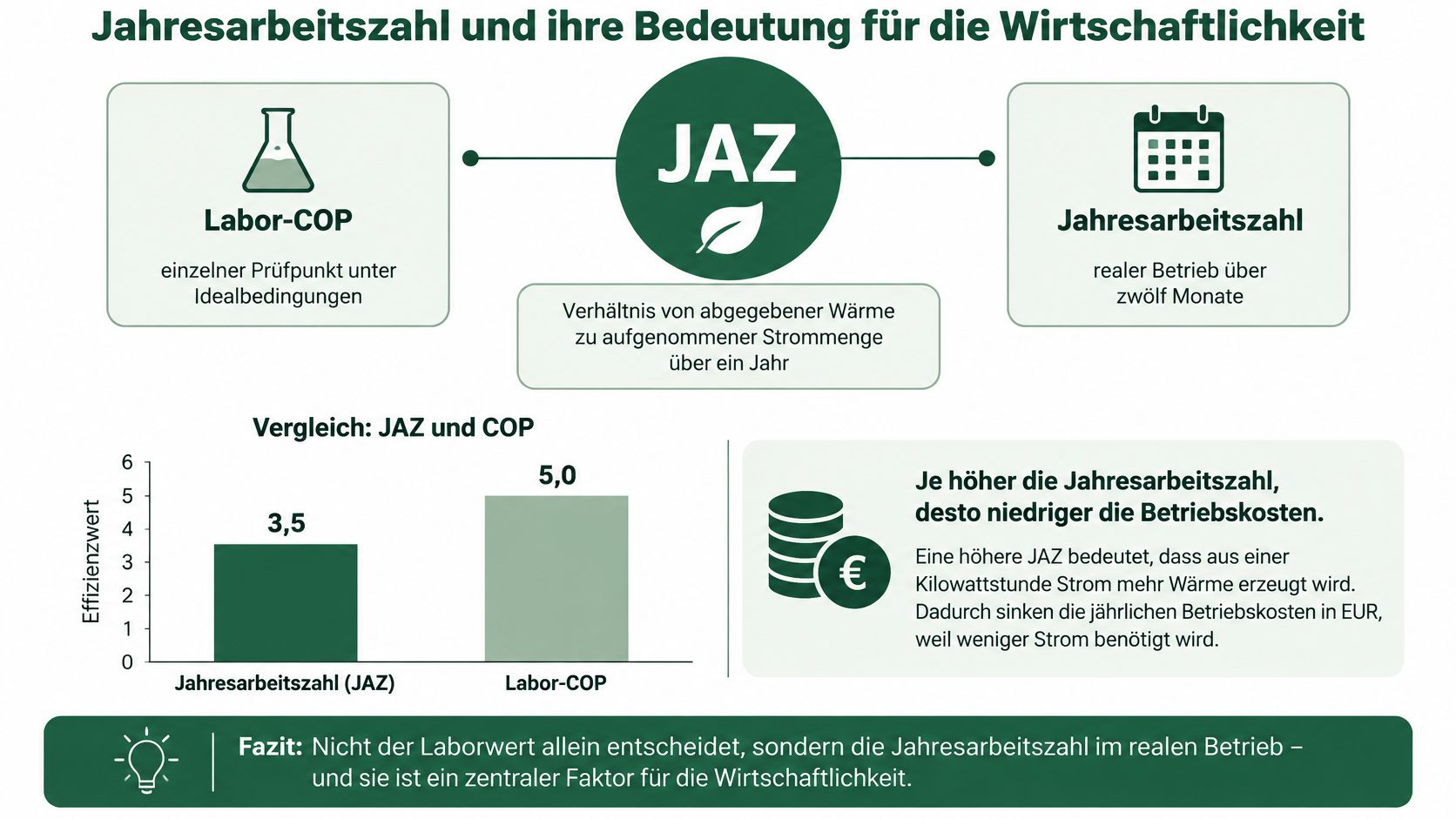

Jahresarbeitszahl und ihre Bedeutung für die Wirtschaftlichkeit
Der COP beschreibt die Effizienz an einem einzelnen Prüfpunkt unter Laborbedingungen. Die Jahresarbeitszahl, kurz JAZ, beschreibt dagegen das Verhältnis der über ein Jahr abgegebenen Nutzwärme zur eingesetzten elektrischen Energie im realen System. Pumpen, Regelung, Abtauung und elektrische Zusatzheizung gehören in diese Bilanz. Für den Betrieb zählt deshalb ausschließlich die prognostizierte System-JAZ unter den eigenen Betriebsbedingungen.

Nach den BAFA-Fördervoraussetzungen für Wärmepumpen im Gebäudebestand müssen elektrisch betriebene Sole/Wasser- und Wasser/Wasser-Wärmepumpen mindestens eine JAZ von 4,0 erreichen, für Luft/Wasser-Anlagen gilt mindestens 3,5. Eine JAZ von 4,0 bedeutet rechnerisch, dass aus 1 kWh Strom durchschnittlich 4 kWh Wärme entstehen. Das BAFA verlangt außerdem mindestens einen Wärmemengenzähler, bei elektrisch betriebenen Anlagen einen Stromzähler, den hydraulischen Abgleich und die Anpassung der Heizkurve.
Warum kleine Unterschiede viel Geld kosten
Sinkt die reale JAZ, steigt der Strombedarf für jede Kilowattstunde Nutzwärme. Eine scheinbar günstige Anlage mit schlechter Auslegung kann über die Laufzeit teurer werden als eine höherpreisige Anlage mit sauberer Hydraulik. Besonders kritisch wirkt die Vorlauftemperatur. Je größer der Hub zwischen Wärmequelle und Heizsystem, desto stärker arbeiten Verdichter und gegebenenfalls Zusatzheizung gegen die Wirtschaftlichkeit.
Was Anbieter schriftlich liefern müssen
- Prognostizierte System-JAZ: Berechnet mit Heizlast, Heizkurve, Warmwasseranteil und Betriebszeiten des Standorts.
- Hydrauliknachweis: Hydraulischer Abgleich und Heizflächenprüfung als Bestandteil des Angebots, nicht als spätere Zusatzleistung.
- Messkonzept: Separate Zähler für Strom und Wärmemengen, damit die tatsächliche Effizienz nach Inbetriebnahme überprüfbar bleibt.
- Randbedingungen benennen: Quelltemperatur, Bivalenzpunkt, Abtauverluste und Anteil der Zusatzheizung werden transparent ausgewiesen.
Wer nur einen Hersteller-COP präsentiert bekommt, sollte das Angebot zurückgeben. Ohne Messkonzept lässt sich später nicht unterscheiden, ob Nutzerverhalten, Regelung oder Anlagendimensionierung die Effizienz drückt. In Gastronomie, Hotellerie und Produktion schützt ein belastbares Konzept zudem vor falschen Einsparversprechen, weil Warmwasser und Raumwärme getrennt sichtbar werden.
Förderprogramme für Raumwärme und Prozesswärme
Die erste Förderfrage lautet nicht, wie hoch ein Zuschuss ausfällt. Sie lautet, wofür die Wärme genutzt wird. Raumheizung und Warmwasser im Nichtwohngebäude folgen einem anderen Pfad als Prozesswärme für Herstellung, Weiterverarbeitung, Veredelung oder Dienstleistungen. Wer beide Nutzungen vermischt, riskiert Rückfragen, Verzögerungen oder eine falsche Programmwahl.
Förderung ist in Deutschland kein neues Instrument. Nach Angaben des BAFA zum historischen Fördergeschehen bei Wärmepumpen wurden seit dem Jahr 2000 mehr als 1,8 Millionen Anlagen und Komponenten unterstützt, darunter mehr als 140.000 Wärmepumpen. Insgesamt wurden rund 2,9 Milliarden Euro Zuschüsse ausgezahlt, davon etwa 440 Millionen Euro für Wärmepumpen, förderfähig waren unter anderem Luft-Wasser- und Sole-Wasser-Anlagen bis einschließlich 100 kW Nennwärmeleistung. Diese Größenordnung ist vor allem für Büros, Praxen, kleinere Hotels, Gastronomie und Einzelhandel relevant, ersetzt aber keine aktuelle Einzelfallprüfung.
Prozesswärme folgt harten Schwellen
Im BAFA-Programm für Energie- und Ressourceneffizienz in der Wirtschaft müssen mehr als 50 Prozent der bereitgestellten Wärme für Prozesse verwendet werden, zusätzlich muss der Austausch den Endenergiebedarf um mindestens 15 Prozent senken. Daraus folgt eine praktische Pflicht. Raumheizung, Warmwasser und Prozesswärme brauchen getrennte Wärmemengenzähler, ergänzt um einen separaten Stromzähler der Wärmepumpe. Eine bloße Nennleistungsangabe genügt für den Einsparnachweis nicht.
Für Großküche, Wäscherei oder Produktion gehören deshalb Quelltemperatur, Vorlauf- und Rücklauftemperatur, Jahresstunden, Lastspitzen und die gewünschte Wärmesenke in die Spezifikation. Je höher die Nutztemperatur, desto kritischer werden Verdichterleistung, Kältemittelwahl und saisonale Effizienz. Reicht eine Standardanlage dafür nicht, sind Hochtemperatur- oder Kaskadenlösungen zu prüfen, statt die Anlage auf dem Papier passend zu rechnen.
Vorbereitung vor dem Antrag
Hilfreiche Tipps zur Wärmepumpen-Förderung ordnen die Antragsschritte zusätzlich ein und helfen, Fristen und Nachweise früh einzuplanen. Entscheidend bleibt die Reihenfolge im eigenen Projekt. Erst Nutzungsanteile messbar definieren, dann Förderpfad wählen, danach Angebote exakt auf diese Anforderungen zuschneiden lassen.
Förderung verbessert eine gute Auslegung. Sie rettet keine Anlage, deren Temperaturen und Lasten nie gemessen wurden.
Betriebe sollten außerdem dokumentieren, welcher Anteil der Wärme in welchen Bereich fließt. Diese Unterlagen beschleunigen nicht nur den Antrag, sie machen Angebote vergleichbar und verhindern, dass später ein Pufferspeicher, ein zusätzlicher Zähler oder eine bivalente Spitzenlastlösung als überraschende Zusatzposition auftaucht.
Wirtschaftlichkeit und Amortisation realistisch rechnen
Eine ehrliche Amortisationsrechnung beginnt mit dem Wärmebedarf und der prognostizierten System-JAZ. Daraus entsteht der Strombedarf, multipliziert mit dem tatsächlich vertraglich erreichbaren Strompreis. Förderung mindert die Investition, nicht die laufenden Kosten. Wartung, Regelungsoptimierung und mögliche Ersatzinvestitionen gehören ebenfalls in die Rechnung, sonst gewinnt fast jedes Angebot auf dem Papier.
Wer zusätzlich Alternativen bewertet, findet in der Gegenüberstellung Waermewende Waermepumpe oder Biomasse eine sachliche Einordnung für Betriebe, die zwischen elektrischer Wärme und Biomasse abwägen. Für die Wärmepumpe selbst lohnt parallel ein Blick auf den Stromvertrag, etwa über einen gewerblichen Stromanbieter-Vergleich für passende Tarife, weil der Arbeitspreis die Betriebskosten direkt steuert.
Typische Kostenpositionen einer gewerblichen Wärmepumpen-Investition
| Position | Beschreibung | Hinweis |
|---|---|---|
| Wärmepumpe und Installation | Gerät, Montage, Fundament, Verrohrung | Auf Bivalenzpunkt und Schallschutz achten |
| Hydraulik und Speicher | Pufferspeicher, Pumpen, hydraulischer Abgleich | Entscheidend für die reale JAZ |
| Elektroanschluss | Netzbetreiber-Anmeldung, Verteilerausbau, Lastmanagement | Früh klären, kann Terminplan bestimmen |
| Quellenerschließung | Bohrung, Brunnen oder Außengerät-Aufstellung | Standortabhängig größter Kostentreiber |
| Mess- und Regeltechnik | Wärme- und Stromzähler, Gebäudeleittechnik | Für Förderung und Controlling einplanen |
| Wartung und Betrieb | Service, Filter, Software, Monitoring | In Vollkostenrechnung aufnehmen |
Wo Marketingrechnungen schummeln
Typischerweise fehlen Strompreisannahmen ohne Vertragsbezug, Wartungskosten und der Aufwand für Heizflächenanpassung. Auch interne Kosten für Umbau während des laufenden Betriebs werden gern ausgeblendet. Ein Hotel muss Zimmerverfügbarkeit während der Installation einplanen, ein Restaurant darf Warmwasser für Küche und Gäste nicht als Durchschnittswert verwischen. Beide Profile haben Spitzen, die Anlagengröße und Speicher bestimmen.
Rechenregel: Ohne Strompreis, System-JAZ, Förderabzug und Vollkosten ist jede Amortisationsdauer nur Werbung.
Die klassische Amortisation stößt an Grenzen, wenn CO2-Kosten, Mietwert, Gästewahrnehmung oder Versorgungssicherheit mitentscheiden. Diese Faktoren dürfen die Entscheidung ergänzen, sie dürfen eine negative Energiebilanz aber nicht schönrechnen. Sinnvoll ist eine Sensitivitätsbetrachtung mit konservativer JAZ und getrennten Szenarien für Volltausch und bivalenten Betrieb. So sieht die Geschäftsführung, welche Annahme das Ergebnis kippen lässt, bevor Verträge unterschrieben werden.
Projektablauf und Anbieterauswahl im Gewerbe
Ein sauberes Projekt startet mit der Bedarfsanalyse, nicht mit der Gerätebroschüre. Heizlast, Temperaturen, Nutzungszeiten und Warmwasserprofile werden dokumentiert. Danach folgt ein Vor-Ort-Termin, bei dem Stellfläche, Schallwege, Heizraum, Elektroverteilung und mögliche Quellenerschließung geprüft werden. Erst auf dieser Basis entsteht ein Angebot, das den Namen verdient.
Ablauf ohne teure Umwege
- Bedarf schriftlich fixieren: Heizlastberechnung, Vorlauf- und Rücklauftemperaturen, Prozessanteile und Kühlbedarf in eine Anfrage packen.
- Förderpfad vor Auftrag klären: Zuständigkeiten, Antragszeitpunkt und Nachweise werden festgelegt, bevor bindende Bestellungen laufen.
- Angebote normieren: Alle Bieter rechnen mit gleicher JAZ-Methodik, gleichem Messkonzept und benannten Nebenleistungen.
- Installation betrieblich takten: Sperrzeiten, Warmwasserversorgung und Gäste- oder Kundenbetrieb werden in den Terminplan aufgenommen.
- Einregulierung nachweisen: Heizkurve, hydraulischer Abgleich und Zählerstände werden bei Inbetriebnahme protokolliert.
Warnsignale sind leicht erkennbar. Ein Anbieter kalkuliert ohne Heizlastberechnung, nennt keinen Bivalenzpunkt, plant keine Zähler oder überlässt die Netzbetreiber-Anmeldung ungeregelt dem Kunden. Auch pauschale Aussagen zur Förderfähigkeit ohne Gebäudedaten sind ein Ausschlussgrund. Seriöse Betriebe benennen Grenzen offen und bieten gegebenenfalls bewusst eine Hybridlösung an.
Connexly wird in diesem Ablauf als Vergleichs- und Vermittlungsplattform eingesetzt, die den Bedarf strukturiert erfasst und Betriebe mit vorab geprüften Anbietern zusammenführt. Der Mehrwert liegt in gebündelten Anfragen und persönlicher Beratung, die Eigenrecherche verkürzt. Die technische Verantwortung bleibt trotzdem beim Fachbetrieb, der Auslegung, Installation und Einregulierung schuldet. Deshalb gehört der Name des ausführenden Betriebs mit Referenzen vergleichbarer Gewerbeprojekte in jedes Angebot.
Entscheidungsmatrix und nächste Schritte für Ihren Betrieb
Die Entscheidung verdichtet sich auf wenige Go- und Stop-Signale. Go gilt, wenn die Vorlauftemperatur an kalten Tagen moderat bleibt, Heizflächen ausreichend dimensioniert sind, Stellfläche und Stromanschluss passen und ein Anbieter die System-JAZ mit Messkonzept belegen kann. Ein klarer Förderpfad für Raum- oder Prozesswärme stärkt die Rechnung zusätzlich. In dieser Konstellation ist die Wärmepumpe für Gewerbe kein Experiment, sondern eine planbare Investition.
Bivalent ist die richtige Antwort, wenn nur Spitzen hohe Temperaturen verlangen, der Bestandskessel noch belastbar ist oder Hochtemperaturprozesse einen kleinen Teil der Jahresarbeit ausmachen. Stop gilt dagegen bei dauerhaft sehr hohen Vorlauftemperaturen ohne Heizflächenreserven, fehlendem Stromanschluss, ungelösten Schall- oder Flächenproblemen und Angeboten ohne Heizlastberechnung. Dann wird zuerst die Voraussetzung geschaffen, nicht das Gerät gekauft.
Der Stromvertrag bleibt Teil der Entscheidung, weshalb Betriebe parallel passende Konditionen für Gewerbestrom im laufenden Betrieb prüfen sollten. Ein günstiger Arbeitspreis verbessert jede JAZ-Rechnung, ein teurer Tarif frisst Effizienzvorteile wieder auf.
Aktionsplan für die nächsten Wochen
- Woche eins: Verbräuche, Betriebszeiten, Temperaturen und Warmwasserprofile zusammenstellen.
- Danach: Heizlast berechnen lassen und Raumwärme von Prozesswärme trennen.
- Anschließend: Mehrere Angebote mit prognostizierter System-JAZ und vollständigem Messkonzept einholen.
- Vor Unterschrift: Förderfähigkeit, Netzanschluss und Inbetriebnahme-Protokoll verbindlich klären.
Wer diese Reihenfolge einhält, weiß am Ende nicht nur, ob eine Wärmepumpe passt. Der Betrieb weiß auch, unter welchen Bedingungen sie Geld spart und wann ein Hybrid oder Aufschub die bessere kaufmännische Entscheidung ist.
Starten Sie mit einer strukturierten Bedarfsanalyse statt mit einzelnen Produktangeboten und vergleichen Sie geprüfte Anbieter auf Basis Ihrer Heizlast, Temperaturen und System-JAZ. Connexly erfasst Ihren Bedarf kostenfrei und unverbindlich, führt Sie mit passenden Fachbetrieben zusammen und unterstützt den Vergleich mit persönlicher Beratung.
